一、施工流程
熟悉图纸→弹线定位→固定螺栓安装→箱固定→箱芯安装→配线→绝缘→试运行
二、施工工艺
1、熟悉系统图,确定配电箱系统回路数量以及元器件的规格型号和数量。
2、弹线定位,根据设计图纸确定配电精(盘)位置,并按照箱(盘)的外形尺寸进行弹线定位,并清理干净。
3、依据配电箱底座尺寸制作配电箱支架。将角钢调直,量好尺寸,画好锯口线,锯断煨弯,钻孔位,焊接。煨弯时用方尺找正,再用电(气)焊,将对口缝焊牢,并将埋注端做成燕尾,然后除锈,刷防锈漆。采用金属膨胀螺栓固定在安装位置上。
4、在混凝土墙或砖墙上采用金属膨胀螺栓固定配电箱(盘)时。首先根据弹线定位确定固定点位置,采用电钻或冲击钻在固定点位置处钻孔,其孔径应刚好将金属膨胀螺栓的胀管部分埋入,且孔洞应平直不得歪斜。
5、根据不同的固定方式,把箱体固定在紧固件上。在木结构上固定配电箱时,应采用相应的防火措施。

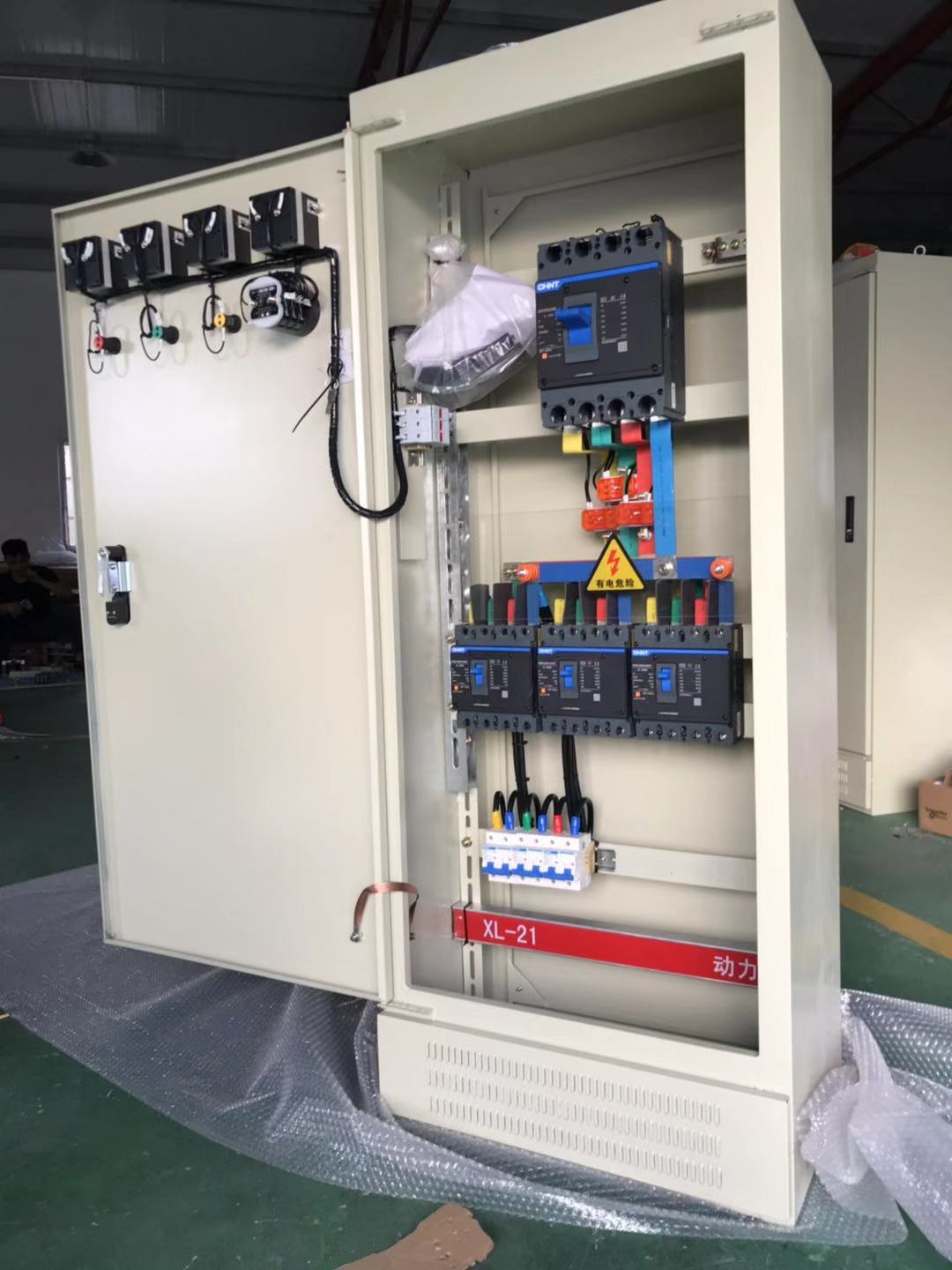

6、盘芯安装,先将盒内杂物清理干净,并将线理顺,分清支路和相序。将箱芯体托起,把线理好送入箱内,箱芯体对准固定螺栓位置推进,使箱芯体紧贴箱内壁,然后调平、调直、拧紧、可靠固定。
7、盘面安装,将箱体固定好后,用水泥砂浆填实周边并抹平齐,待水泥砂浆凝固后再安装盘面和贴脸。如箱底与外墙平齐时,应在外墙固定金属网后再做墙面抹灰。不得在箱底板上抹灰。安装盘面要求平整,周边间隙均匀对称,贴脸(门)平正,不歪斜,螺丝垂直受力均匀。
8、配电箱(盘)上配线需排列整齐,并绑扎成束,在活动部位应用长钉固定。盘面引出区引进的导线应留有适当的余度,以便检修。断路器等电器上端接电源,下端接负荷。横装者左侧(面对盘面)接电源,右侧接负荷。导线剥削处不应伤线芯过长,导线压头应牢固可靠,多股导线不应盘圈压接,加装压线端子(有压线孔者除外)。必须穿孔用顶丝压接,多股线应涮锡后再压接,不得减少导线股数。
三、注意要点
1、箱体安装牢固,箱体面板与墙体贴合严密;箱内附带清晰准确的系统图,金属箱门与箱体接地可靠。
2、将开关按照从上到下,从左到右的顺序按照系统原理图依次安装到位,并固定。成排的断路器安装高度一致,间距一致,相互间距不大于1mm。
3、断路器安装完毕,连接回路电线。绝缘导线穿过金属板孔,在板孔上装绝缘套,箱门接地可靠。
4、接线完成后对箱内配线进行整齐排布,箱芯布线有序,线路分色符合要求,回路编号齐全,标识正确;导线连接紧密,不伤芯丝,不断股,完毕后清理箱子,保持箱内清洁。
5、箱内开关动作灵活可靠,带有漏电保护的回路,漏电保护装置动作电流不大于30mA,动作时间不大于0.1s。
6、明箱、明管线安装时,应根据管线的位置、导线的数量、直径的大小来确定进出线的孔洞,用专用的开孔分别开出所需的孔洞,孔洞排列整齐,孔与孔之间不得小于10mm,所有的进出导管可靠接地,固定方式相同,所开的孔洞四周必须用绝缘阻燃胶圈保护。
